GS건설, 검단아파트 사고 사과…“책임지고 전면 재시공 약속”

URL복사

Wednesday, July 05, 2023, 17:07:07

국토교통부 건설사고조사위원회, 붕괴사고 원인 발표
GS건설 “재발방지에 모든 조치..고객 신뢰 회복 노력”
입주예정자 여론 반영..재시공 및 입주지연 보상 결정

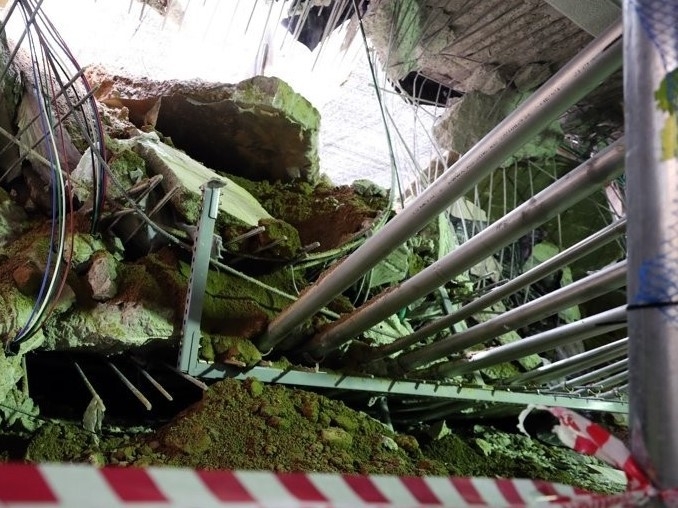

인더뉴스 홍승표 기자ㅣGS건설[006360]이 지난 4월 발생한 인천 검단신도시 공공분양 아파트 공사현장 지하주차장 붕괴 사고에 대해 공식 사과하고 단지 전체를 전면 재시공하겠다고 발표했습니다.



GS건설은 5일 "입주예정자들이 느끼신 불안감과 입주시기 지연에 따르는 피해와 애로, 기타 피해에 대해 깊이 사과드린다"며 "시공사로 책임을 통감하고, 사고 수습에 만전을 기할 것"이라고 사과했습니다.



이날 국토교통부 건설사고조사위원회는 ▲설계·감리·시공 등 부실로 인한 전단보강근의 미설치 ▲붕괴구간 콘크리트 강도부족 등 품질관리 미흡 ▲공사과정에서 추가되는 하중을 적게 고려한 것을 붕괴사고의 주요 원인으로 지적했습니다.



GS건설은 "모든 고객분들과 관계당국, 발주처에도 깊이 사과드리고 대형시공사로서 설계, 시공 전 과정에 대해 무조건 무한책임을 다해야 마땅하다는 고객들의 당연한 기대에 전적으로 공감한다"며 "재발방지를 위해 필요한 모든 조치를 취해 고객분들의 신뢰를 회복하도록 노력하겠다"고 밝혔습니다.



GS건설은 설계 시 철저하게 검토하지 않은 부분을 인정하고 앞으로 같은 실수를 범하지 않겠다고 강조했습니다,



GS건설은 "가장 기본적인 사항에 대해 실수를 범했을 때 '무량판 구조인 이상은 어떤 형태를 취하더라도 무조건 보강근을 더해 시공한다'는 원칙을 견지해 왔음에도 보강근이 결여된 이례적 설계에 대해 안일하게 대처했다"며 "GS건설답지 못한 부끄러운 실수고 앞으로는 더욱 설계관리를 강화하겠다"고 말했습니다.



이와 함께, 입주예정자들의 여론을 반영해 단지 전체를 재시공하고 입주지연에 대한 보상을 하겠다고 약속하기도 했습니다.



GS건설은 "과거 자사 불량제품 전체를 불태운 경영자의 마음으로 검단 단지 전체를 전면 재시공하고 입주지연에 따른 모든 보상을 다 할 것"이라며 "임직원 모두가 이 과정을 통해 자세를 가다듬고 진정으로 사랑받는 자이 브랜드로 한 단계 더 나아가고자 노력하겠다"고 밝혔습니다.



사고가 발생한 검단신도시 아파트는 LH가 발주하고 GS건설이 시공사로 참여해 인천검단지구 일원에 전용 74~84㎡ 지하2층~지상 25층, 17개동, 1666가구 규모로 조성되는 공공분양 단지입니다. 오는 10월 준공 예정이었으나 재시공 결정으로 시기가 미뤄지게 됐습니다.
